Plombier renovation salle de bain : chantier et devis

Plombier ou entreprise générale : qui choisir pour rénover une salle de bains et cadrer le devis ?

Une rénovation de salle de bains réussie commence rarement par le choix du carrelage ou de la robinetterie. Elle commence par un diagnostic des arrivées d’eau, des évacuations, de l’électricité et de l’humidité. Faire appel à un plombier pour rénover votre salle de bains permet de sécuriser ces postes peu visibles, d’anticiper les contraintes du chantier et d’obtenir un devis qui décrit précisément les travaux prévus.

Le plombier, l’interlocuteur clé quand les réseaux évoluent

Un plombier chauffagiste intervient lorsqu’il faut remplacer une installation vieillissante, corriger une fuite, déplacer une douche, créer une arrivée d’eau ou modifier une évacuation. Son rôle ne se limite pas à raccorder un mitigeur. Il vérifie la faisabilité de l’agencement choisi et adapte le réseau aux futurs équipements.

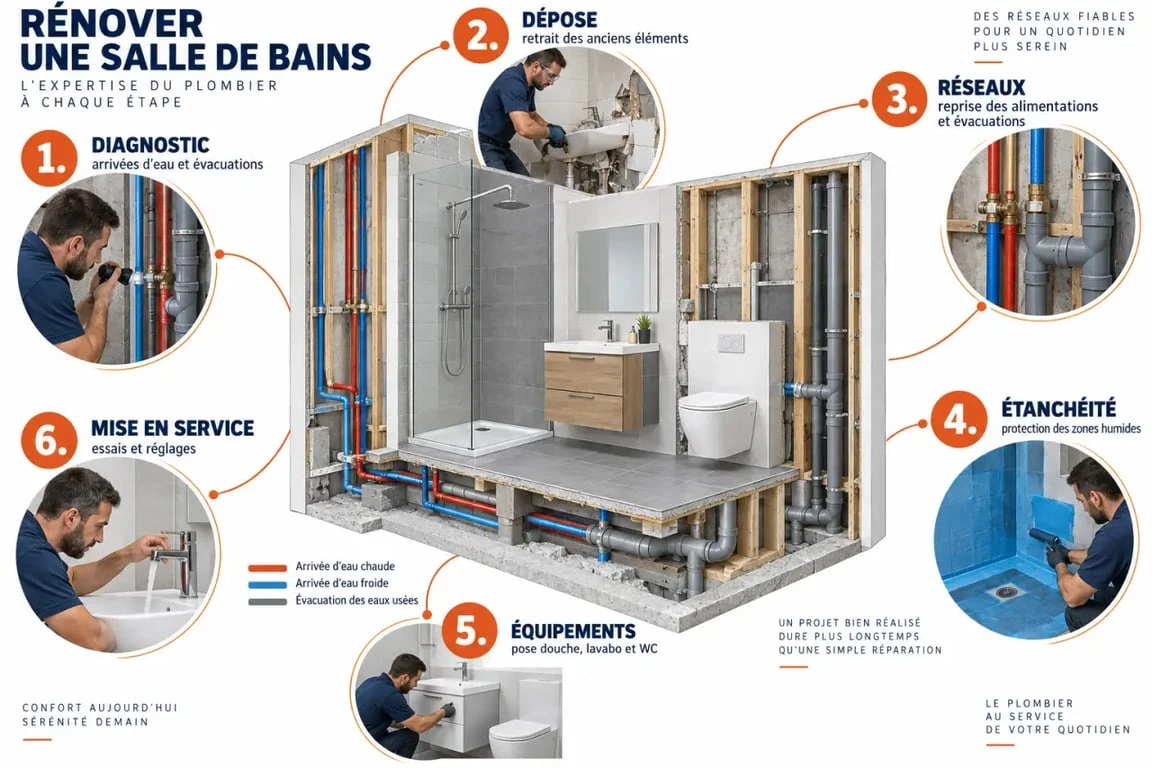

Plombier renovation salle de bain : étapes du diagnostic à la mise en service
Plombier renovation salle de bain : étapes du diagnostic à la mise en service

Quand une rénovation partielle suffit-elle ?

Changer un meuble-lavabo, une vasque ou une robinetterie sans modifier leur emplacement relève souvent d’une rénovation légère. En revanche, des tuyaux corrodés, une pression d’eau insuffisante, des traces d’humidité ou des évacuations mal dimensionnées peuvent révéler un problème plus large. Une simple pose d’équipement risquerait alors de le masquer. Le plombier détermine s’il faut reprendre une seule zone ou refaire une partie plus importante de la plomberie sanitaire.

Plombier seul ou entreprise de rénovation complète ?

Pour un chantier centré sur la douche, la baignoire, le WC ou les canalisations, un plombier expérimenté peut coordonner une grande partie de l’intervention. Dès qu’il faut déposer du carrelage, reprendre les murs, modifier l’électricité, installer une ventilation ou fabriquer du mobilier sur mesure, une entreprise générale de rénovation avec un interlocuteur unique simplifie le suivi. Le bainiste convient à un projet très axé sur l’agencement et les équipements. Un architecte d’intérieur peut aussi aider à optimiser une petite salle d’eau complexe.

Besoin principal Professionnel adapté Point de vigilance
Déplacer ou remplacer les réseaux d’eau Plombier chauffagiste Faire apparaître les raccordements et les évacuations dans le devis
Rénover la pièce de A à Z Entreprise générale de rénovation Identifier la personne qui coordonne chaque corps de métier
Repenser l’agencement et les équipements Bainiste ou architecte d’intérieur Faire valider la faisabilité par le plombier
Mettre l’installation électrique en sécurité Électricien Respecter la norme NF C 15-100
En lien avec cet article :  Construire une maison conteneur : tout savoir avant de se lancer

Les travaux de plomberie à cadrer avant toute dépose

La dépose des anciens sanitaires peut révéler des raccords fragiles, une fuite lente ou une évacuation difficile à modifier. Avant de commander les équipements, demandez une visite sur place. Elle évite de bâtir le projet sur un plan séduisant, mais techniquement irréalisable.

Arrivées, évacuations et plomberie encastrée

Le professionnel contrôle l’emplacement des arrivées d’eau chaude et froide, le cheminement des tuyaux, le raccordement au chauffe-eau et la capacité des évacuations. Déplacer une douche ou un WC implique souvent de revoir les pentes d’écoulement et les passages techniques. Pour une plomberie encastrée, l’intervention doit avoir lieu avant la fermeture des cloisons et la pose du carrelage. À ce stade, la précision du réseau conditionne l’accès futur aux raccords.

Dans une salle de bains, le réseau assure le fonctionnement de tous les équipements. Les éléments décoratifs peuvent changer, mais les pentes d’évacuation, les vannes d’arrêt, les trappes de visite et les raccords resteront dissimulés pendant des années. Prévoir une vanne accessible par zone et une possibilité d’intervention sans casser une paroi facilite une future réparation. Cette précaution est particulièrement utile dans les appartements, où l’accès aux colonnes et la protection du voisinage demandent une préparation rigoureuse.

Équipements et étanchéité : des postes liés

Le plombier installe ou raccorde le receveur, la paroi de douche, la baignoire, le lavabo, la double vasque, le meuble-lavabo, le WC et la robinetterie. Une douche à l’italienne demande une attention particulière au support, à la pente et à l’étanchéité sous carrelage. L’étanchéité de la zone de douche, la pose du carrelage mural et celle du revêtement au sol doivent être coordonnées. Une finition soignée ne compense pas un défaut situé derrière le revêtement.

En lien avec cet article :  Rénover une cuisine en bois : le guide complet 2026

Un chantier fiable suit un ordre précis

Le calendrier dépend de la surface, de l’état de la pièce, des délais d’approvisionnement et du nombre d’artisans. Une rénovation de salle de bains dure en moyenne 2 à 3 semaines, mais chaque modification technique peut allonger ce délai.

Comprendre les taux de TVA applicables aux travaux de rénovation – Cette fiche officielle précise les taux de TVA de 5,5 % ou 10 % selon la nature des travaux et le type de logement concerné.

  1. Diagnostic et conception : relevé des réseaux existants, besoins d’accessibilité, choix entre douche et baignoire, validation des équipements et prise en compte des contraintes de copropriété si nécessaire.
  2. Dépose et évacuation : retrait des anciens sanitaires, meubles, revêtements et gravats, avec mise en déchetterie prévue dans la prestation.
  3. Réseaux et sécurité : reprise de la plomberie, de l’électricité et de la ventilation, avec ajout éventuel de renforts sous le plancher.
  4. Finitions : étanchéité, carrelage, peinture, pose des meubles, des sanitaires et de la robinetterie.
  5. Mise en service : essais d’écoulement, contrôle de l’absence de fuite, vérification du fonctionnement des équipements et réception du chantier.

À titre de repère, un changement de plomberie encastrée peut ajouter 2 jours, le déplacement d’un WC 1 jour et celui d’un meuble-lavabo 1 jour. Installer une douche et une baignoire séparées peut ajouter 4 jours, carreler les murs 5 jours et renforcer le sous-plancher 2 jours. Ces indications ne remplacent pas un planning établi après une visite, mais elles montrent pourquoi le déplacement des équipements prend plus de temps qu’un remplacement à l’identique.

Budget : séparer la plomberie du coût global de la salle de bains

Le prix dépend principalement de l’ampleur de la dépose, de l’état des réseaux, du déplacement des équipements, du niveau de finition et des matériaux choisis. Une petite rénovation est annoncée à partir de 5 000 euros. Une rénovation standard se situe entre 14 000 et 20 000 euros, tandis qu’une rénovation typique est annoncée entre 12 000 et 35 000 euros. Ces montants servent de repères. Une petite salle de bains dont la plomberie doit être refaite peut coûter davantage qu’une grande pièce dont les réseaux sont conservés.

En lien avec cet article :  Travaux bruyants les jours fériés : que dit la loi ?

Ce que le devis doit distinguer

Un devis de plombier pour une rénovation de salle de bains doit séparer la main-d’œuvre de plomberie, les fournitures, les équipements sanitaires, l’électricité, le carrelage, la ventilation, la dépose et l’évacuation des déchets. Il précise aussi les modèles ou gammes retenus, les quantités, les raccordements inclus et les réserves éventuelles liées à l’état du réseau derrière les revêtements.

  • Les travaux inclus et ceux confiés à un autre artisan ;
  • La fourniture ou non de la douche, du meuble, des parois et de la robinetterie ;
  • Les reprises prévues après l’ouverture des murs ou du sol ;
  • Les délais de commande des équipements et les conditions de paiement ;
  • La TVA applicable. Une TVA à 10 % est mentionnée pour la rénovation d’un logement de plus de 2 ans occupé par son propriétaire.

Choisir un artisan sans découvrir les risques après signature

Demander trois devis permet de comparer les prix, mais surtout les méthodes proposées. Un montant nettement inférieur peut exclure la dépose, l’étanchéité, la ventilation, les finitions ou le traitement d’un imprévu. Comparez donc des périmètres équivalents plutôt qu’une simple somme globale.

Les vérifications qui protègent votre chantier

Demandez des références de réalisations similaires, une attestation d’assurance responsabilité civile professionnelle et une garantie décennale adaptée aux travaux. Les qualifications Qualibat, Quali’Eau ou Qualifelec peuvent servir de repères selon la nature de l’intervention. Elles ne remplacent pas la vérification de l’expérience concrète de l’artisan. Un professionnel sérieux précise aussi qui prend en charge les interfaces entre plomberie, électricité, carrelage et ventilation.

La salle de bains doit respecter la norme électrique NF C 15-100 et ses volumes de sécurité autour de l’eau. Une ventilation adaptée limite la condensation, les moisissures et la dégradation des murs. Pour un projet destiné à une personne âgée ou à mobilité réduite, évoquez dès le départ le seuil de douche, les barres d’appui, les espaces de circulation et la hauteur des équipements. Les intégrer au plan coûte généralement moins cher que les ajouter après la fin des travaux.

Avant de signer, faites inscrire par écrit le planning, les responsabilités de coordination, les modalités de réception et la procédure à suivre en cas de défaut découvert pendant la dépose. Un devis détaillé et des responsabilités clairement réparties réduisent les incertitudes pendant la rénovation et facilitent le suivi jusqu’à la mise en service.
